109年7月
基地整地

109年8月

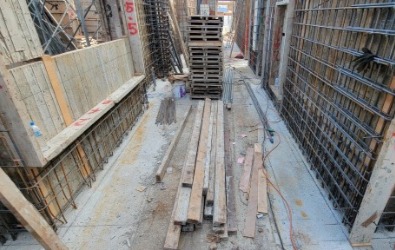

連續壁導溝鋪面施作

109年9月

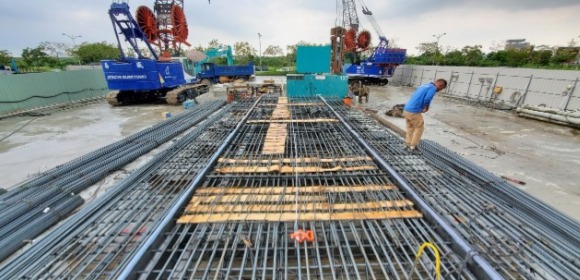

連續壁壁體施作

109年10月
連續壁單元止水樁施作

109年11月
安全支撐根固樁施作

109年12月至109年2月

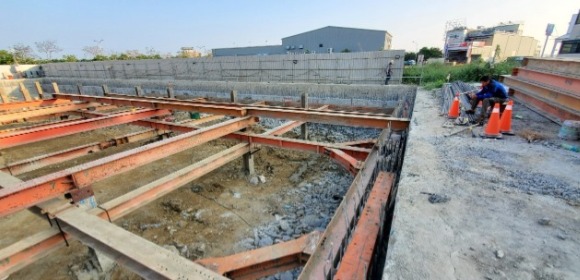

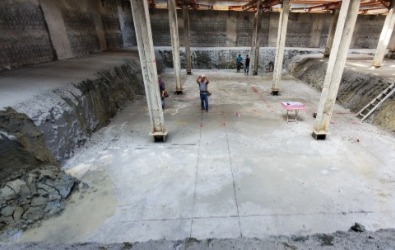

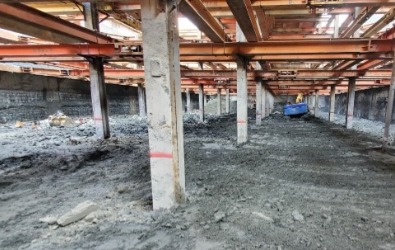

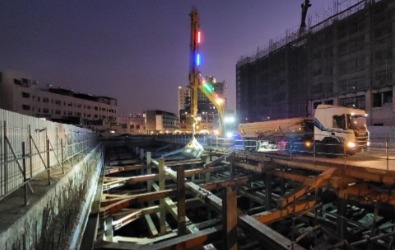

地下室土方開挖

110年3月
接地工程查驗、基礎PC澆置及放樣

110年3月底

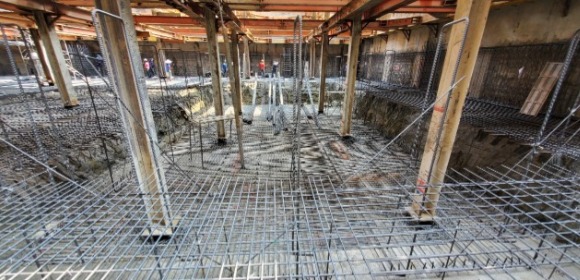

筏基鋼筋綁紮

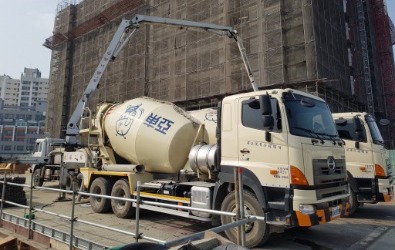

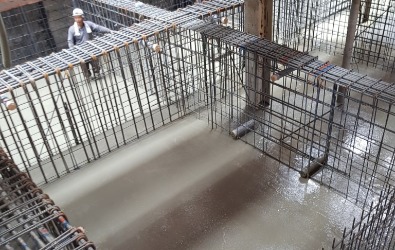

筏基大底混凝土澆置

110年4月

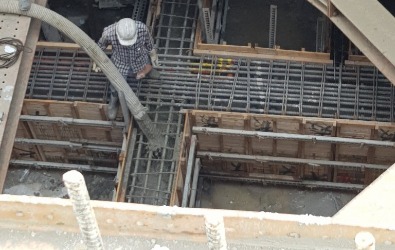

筏基地樑模板組立
筏基地樑混凝土澆置

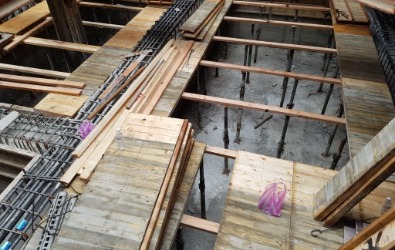

筏基水箱版鋼筋綁紮

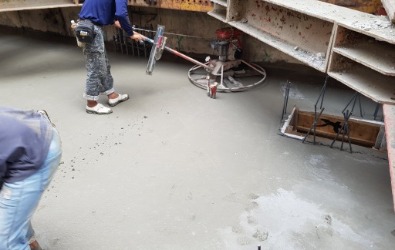

筏基水箱版混凝土澆置及粉光

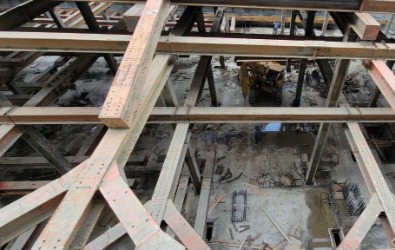

第三、四層安全支撐拆除

110年5月
B3F 柱筋綁紮

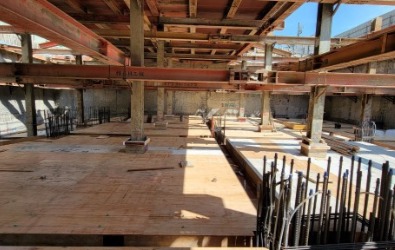

B3F 柱牆鋼筋模板施作
B2F L樑版模板組立
B2F L樑版鋼筋綁紮

110年6月
B3F 柱牆
B2F L樑版混凝土澆置及粉光

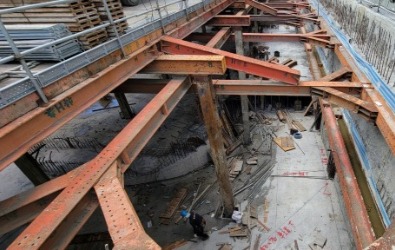

第二層水平支撐拆除
B2F 柱筋綁紮

110年7月

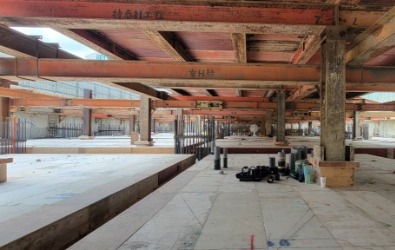

B2F 柱牆

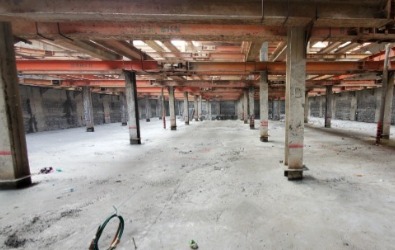

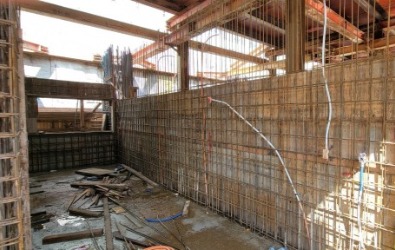

B1F L樑版

110年8月~9月

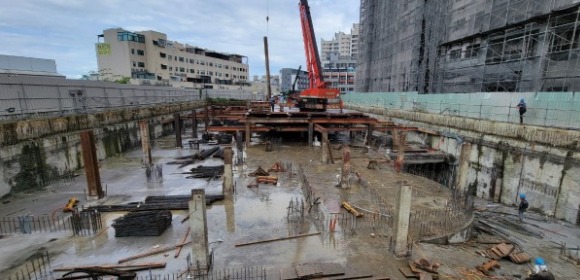

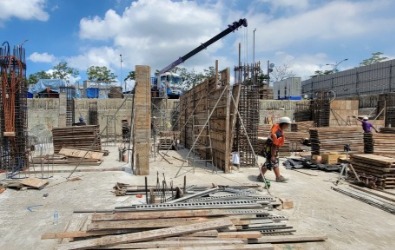

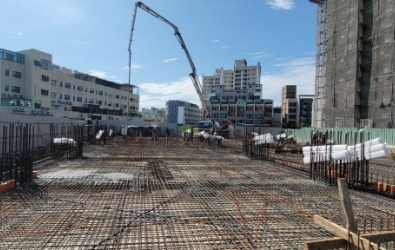

B1F 頂板

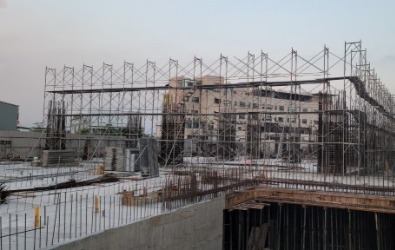

110年10月~11月

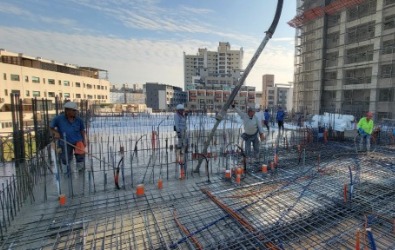

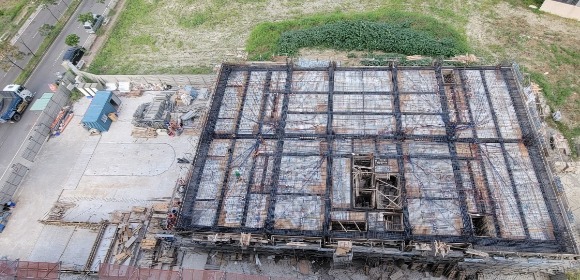

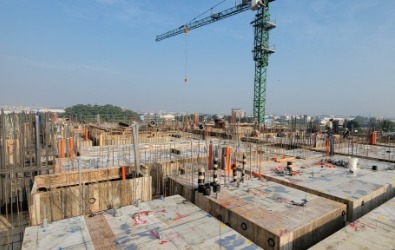

MF~1F

110年12月

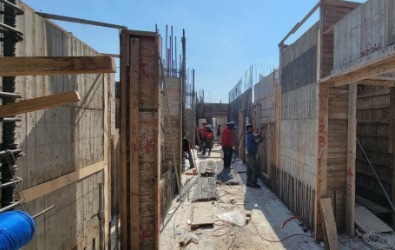

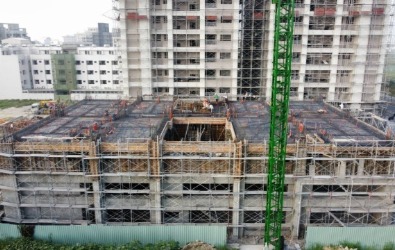

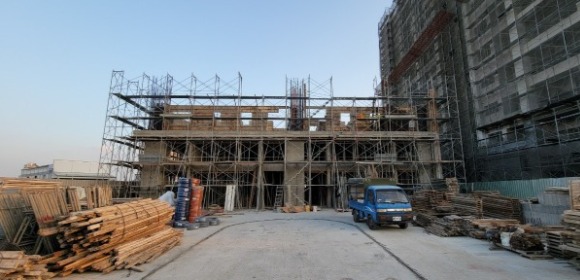

2F 頂板

111年1月
3F 頂板

111年2月

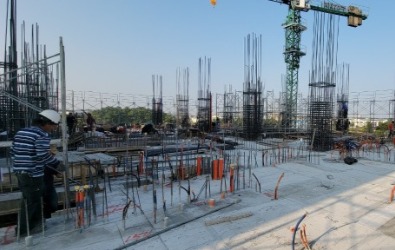

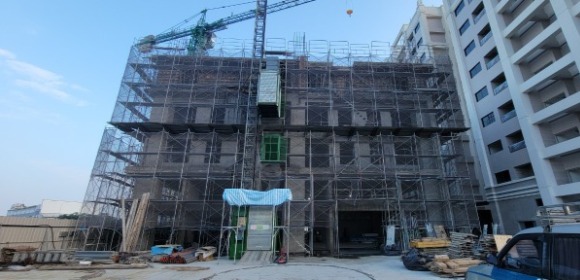

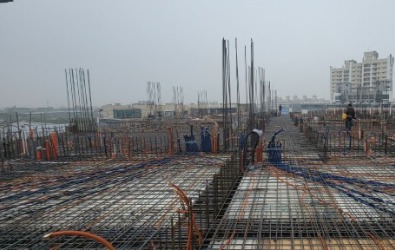

4F 頂板

111年3月

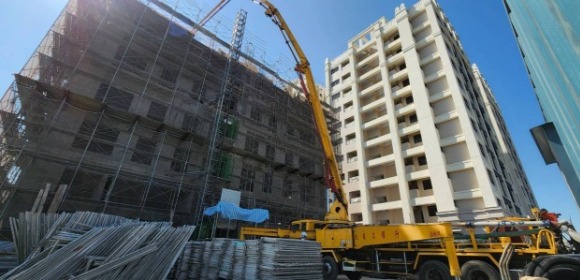

5F 頂板

111年3月中

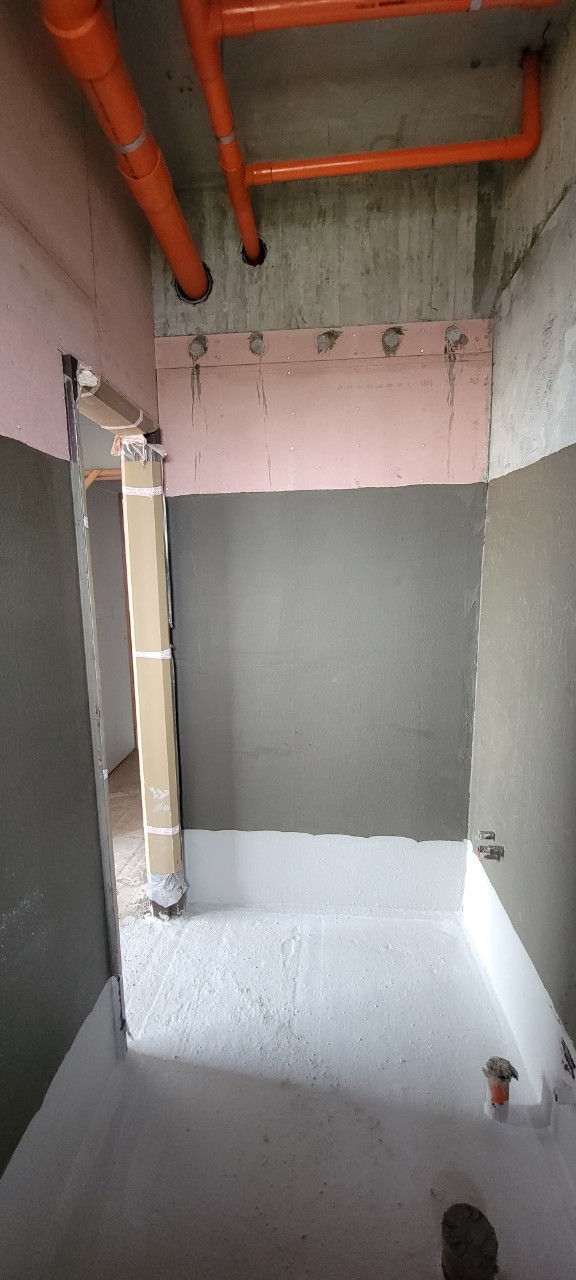

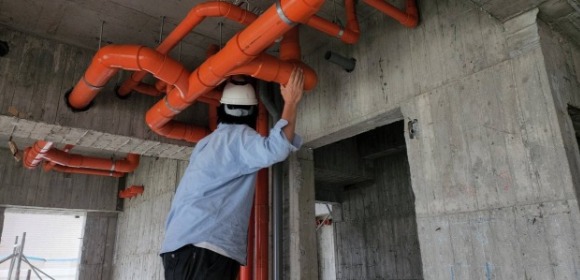

2~3F浴室排水吊管試水完成

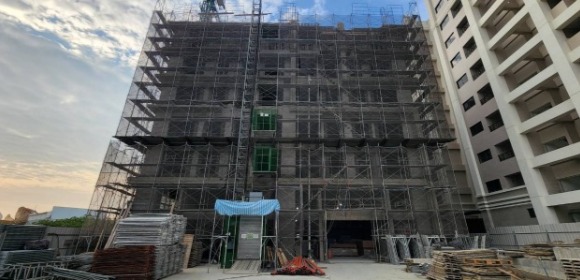

111年4月
6F 頂板

111年5~6月

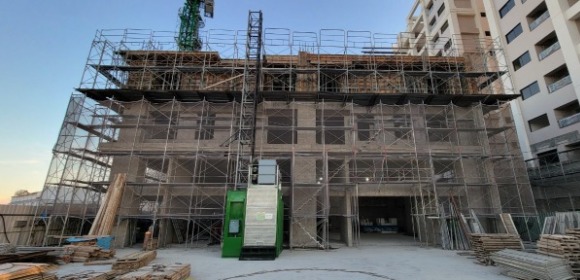

7~8F 頂板

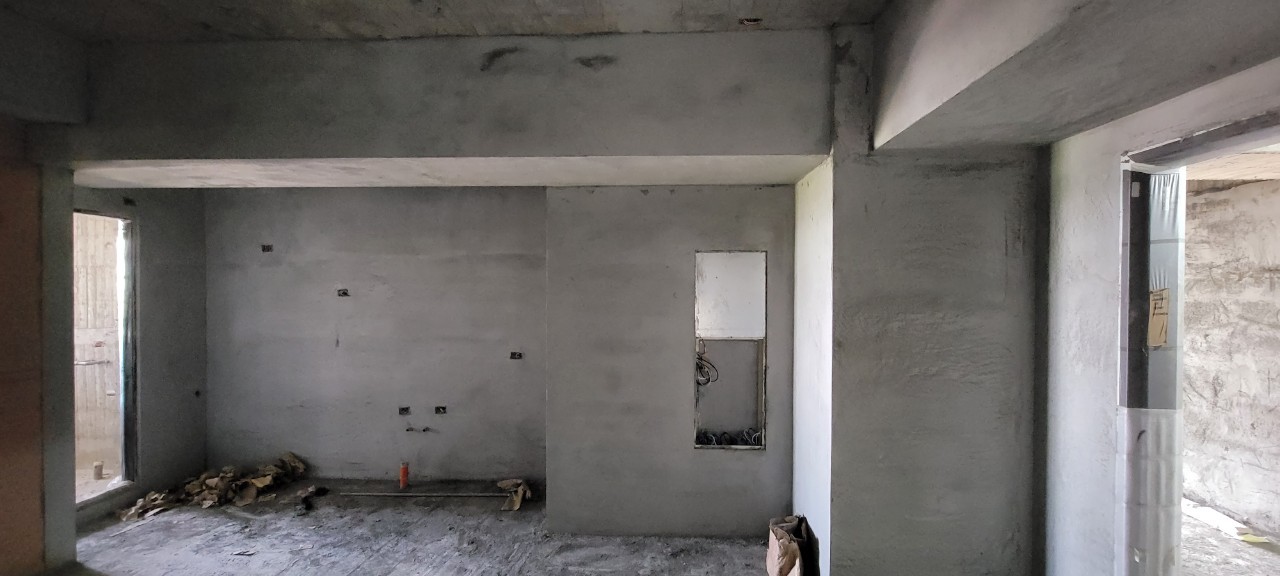

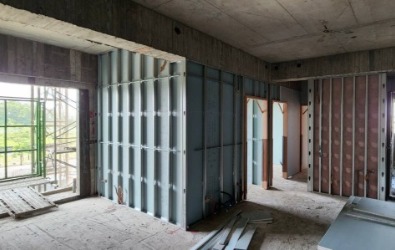

2~3F 輕隔間施作

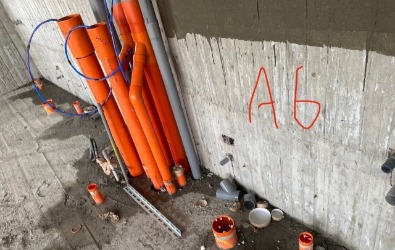

4~5F浴室排水吊管試水完成


111年7~8月
9~10F 頂板
4~5F 輕隔間施作

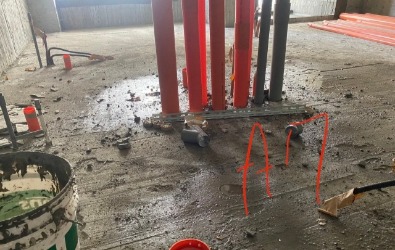

2~9F浴室排水吊管及室內冷熱水管試壓完成

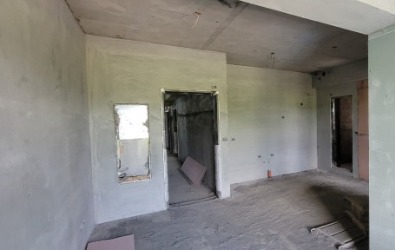

B1~B2、2F~3F室內粉刷完成
_220823_6-gkrhxj.jpg)
111年9~10月

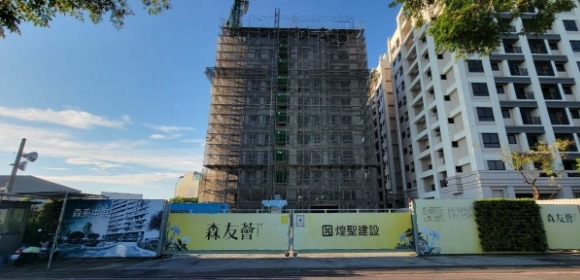

11~12F 頂板

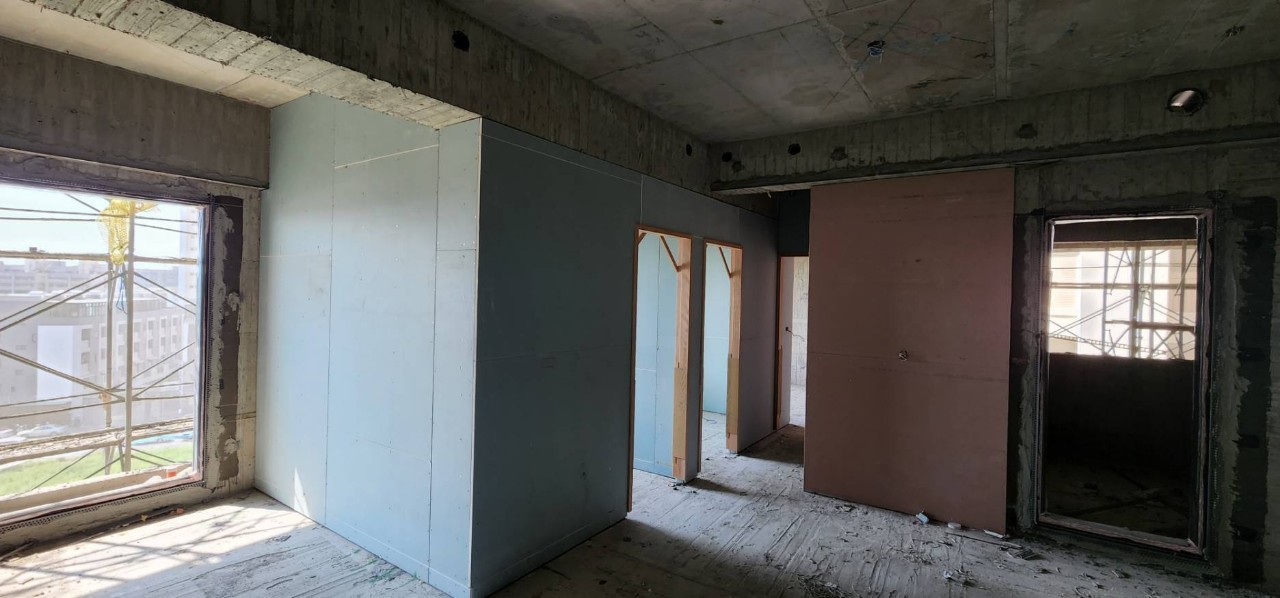

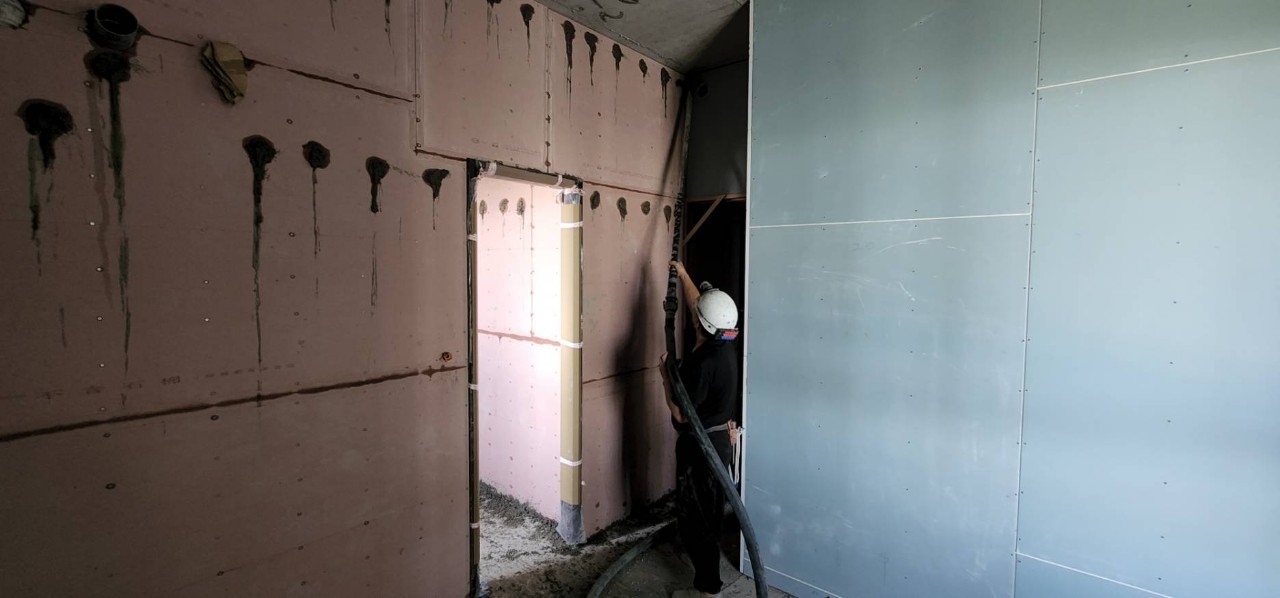

6~7F 輕隔間施作
B3、4F~5F室內粉刷完成
2~7F 濕式隔間灌漿完成

111年11~12月
13~14F 結構體完成上樑儀式
8~9F 輕隔間施作
6F~9F室內粉刷完成
8~9F 濕式隔間灌漿完成

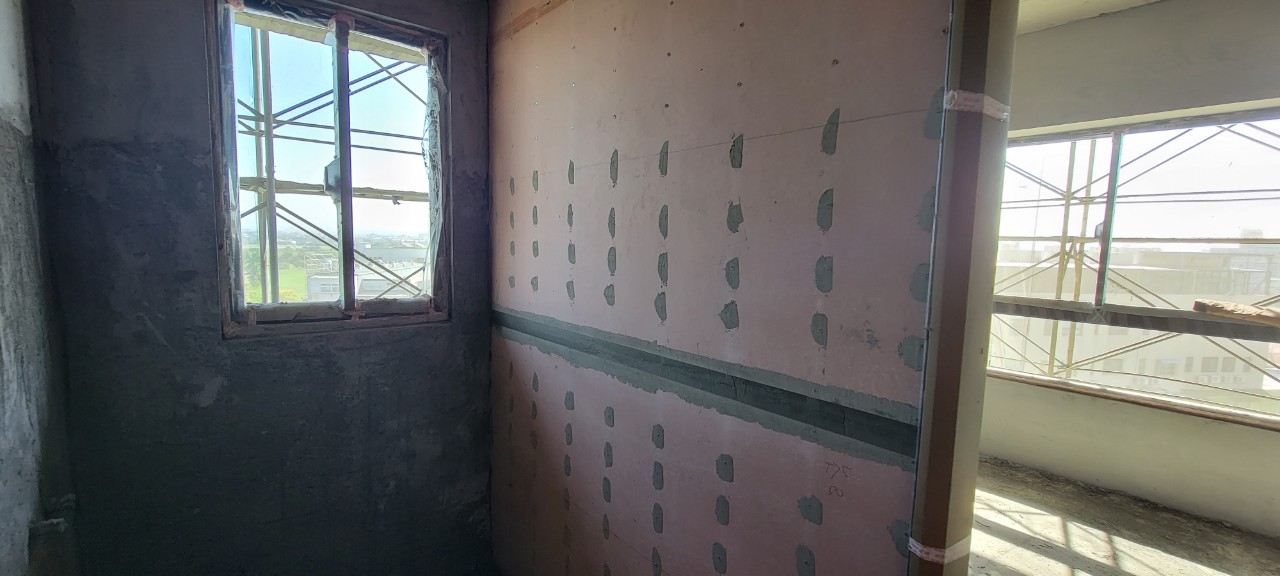

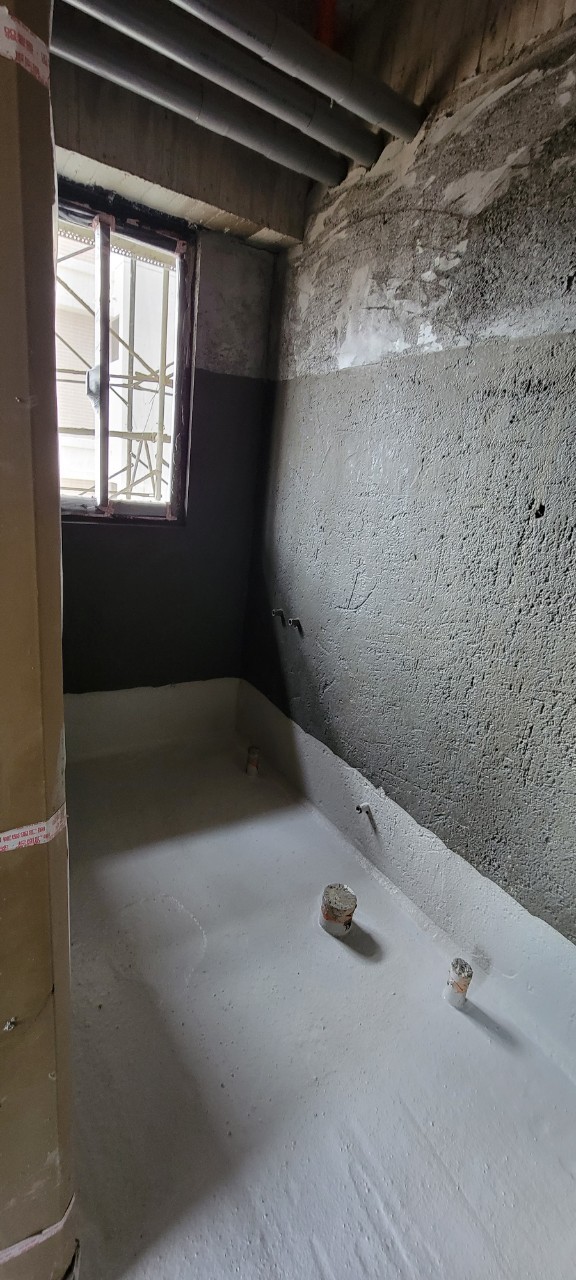

2~6F 浴室防水完成



112年1~2月
10~14F 輕隔間施作
2~5F 外牆打底粉刷完成
12~14F 防火門及鋁窗安裝完成
13F~14F 室內消防灑水完成




112年3~5月
6~11F 外牆粉刷完成
2~7F 外牆磁磚施作完成
2~11F 廁所磁磚施作完成
10~14F 室內粉刷完成



112年6~8月
1~14F 戶外梯及無障礙梯地磚鋪貼完成
1F 大理石外牆施作中
2~14F 廁所磁磚施作完成
2~14F 廊道壁磚施作完成
6~8F 室內拋光磚施作中
全棟外牆磁磚施作完成
全棟天然氣管路施作中
無障礙電梯施作完成








112年9~12月
2F~14F住戶大門及樓梯門安裝完成
2F~14F玻璃欄杆及冷氣格柵施作完成
2F~14F廊道天花、地磚、裝潢完成
2F、RF露台地磚及曬衣場施作完成
2F~14F室內拋光施作中
五大管線外引進管施作完成
施工架拆除完成
樓梯地磚及扶手施作完成









113年1~8月
1樓公設及店面裝修完成
1樓及R樓植栽完成
梯廳含走廊裝修完成
廚具含三機施作完成
衛浴設備安裝完成







113年9月~114年2月
1樓大廳裝修完成
夜間燈光計畫完成
停車場劃位完成
車道施工完成
陸續開始交屋
