森友旭
112年9月
基地整地
開挖工程_中間樁、共構樁施作

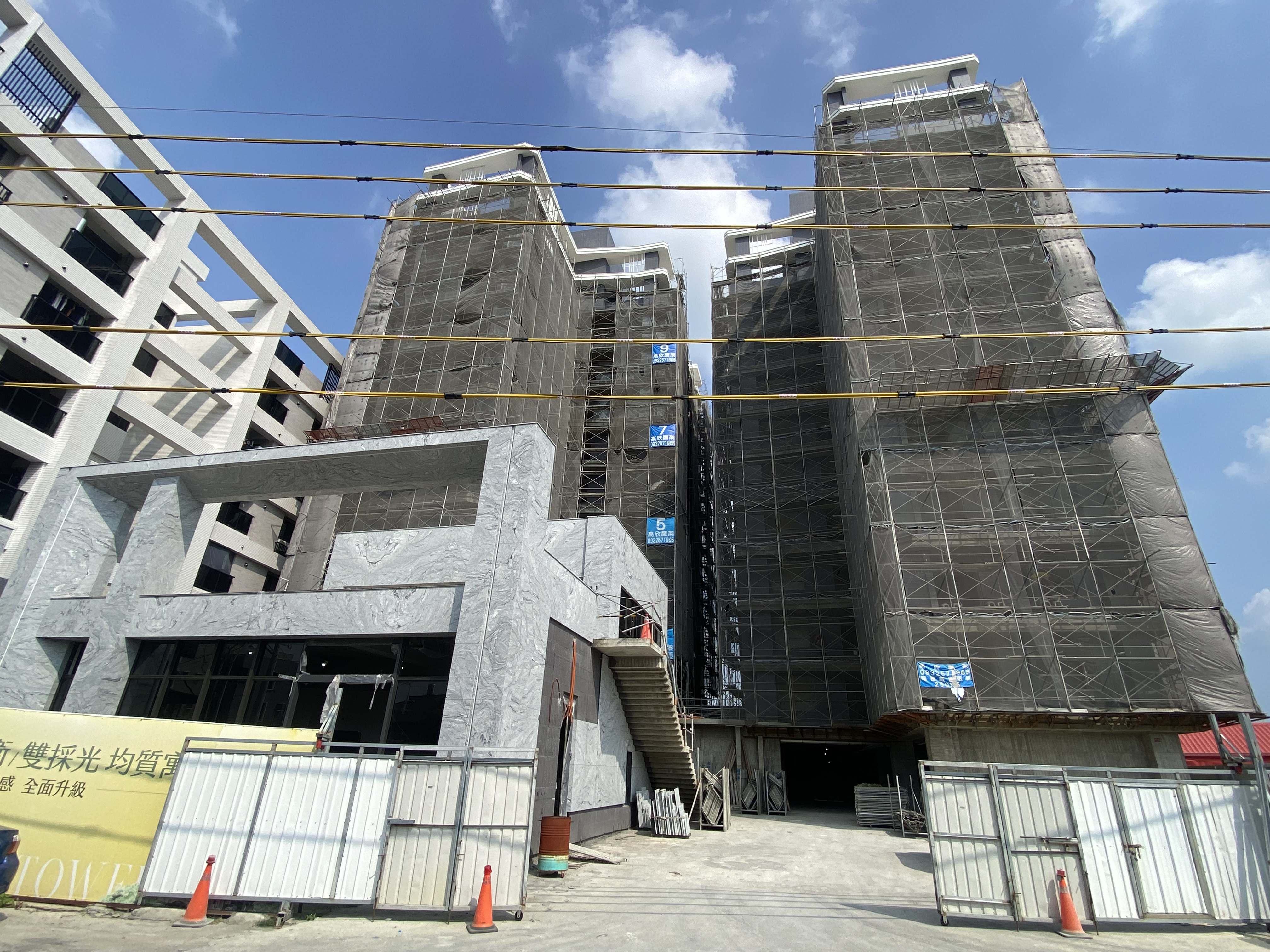

112年10月
擋土工程_鋼板樁施作


112年11月
第一層基礎土方開挖
施工動線之施工構台及安全措施之水平支撐搭設


112年12月
基礎鋼筋綁紥(大底版筋,地樑鋼筋,柱基礎鋼筋)
水電接地線路施作



113年1~2月
B1FL模板、鋼筋、水電、灌漿水平支撐
B1柱筋續接綁紥


113年3月
1F底板灌漿完成


113年4~5月
1F柱、牆單面模板組立
2F底板灌漿完成


113年6~7月
3F~4F底板灌漿完成


113年8~10月
柱箍筋組立、水電配管
5F~7F底板灌漿完成


113年11~12月
柱箍筋組立、水電配管
8-10F底板灌漿完成



114年1~3月
R2F 柱牆單面模板組立

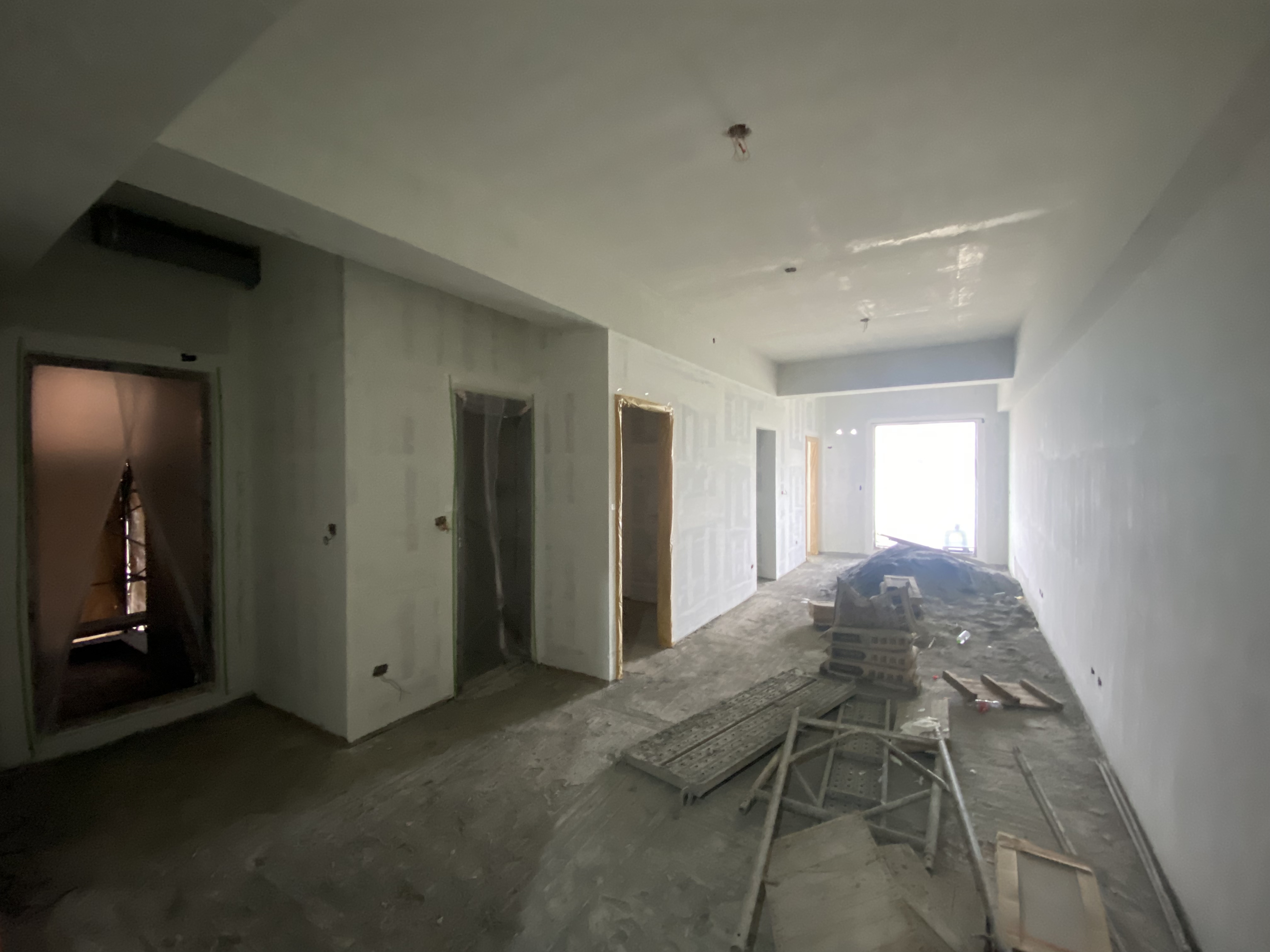

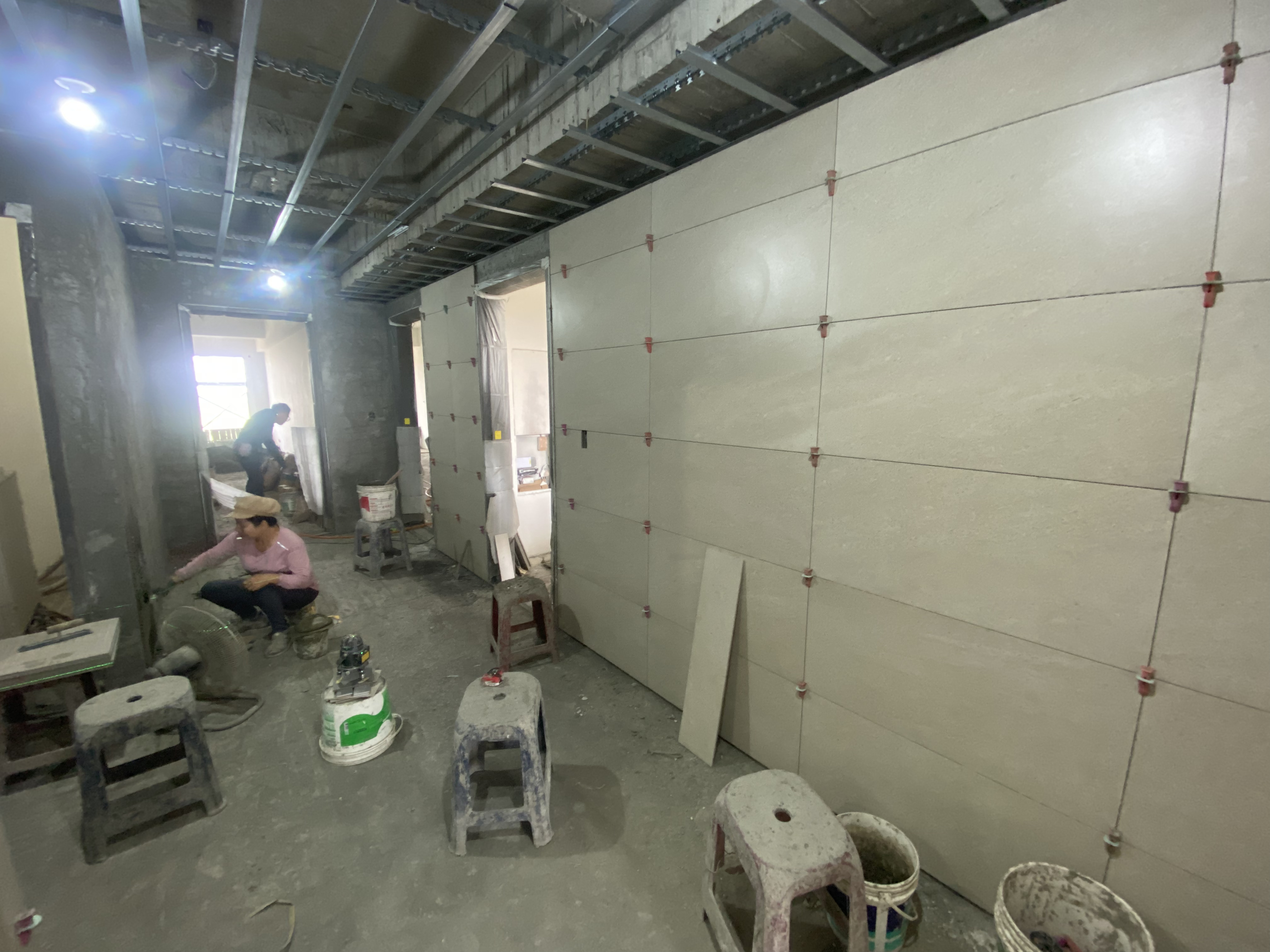

室內隔間牆施作工程
